Bandung Technoplex living apartement

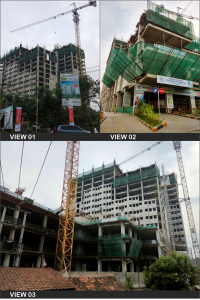

Tower Ebony dan Oak telah Topping Off. Saat ini sedang dilakukan pekerjaan perapihan dan repair terkait pekerjaan Struktur.

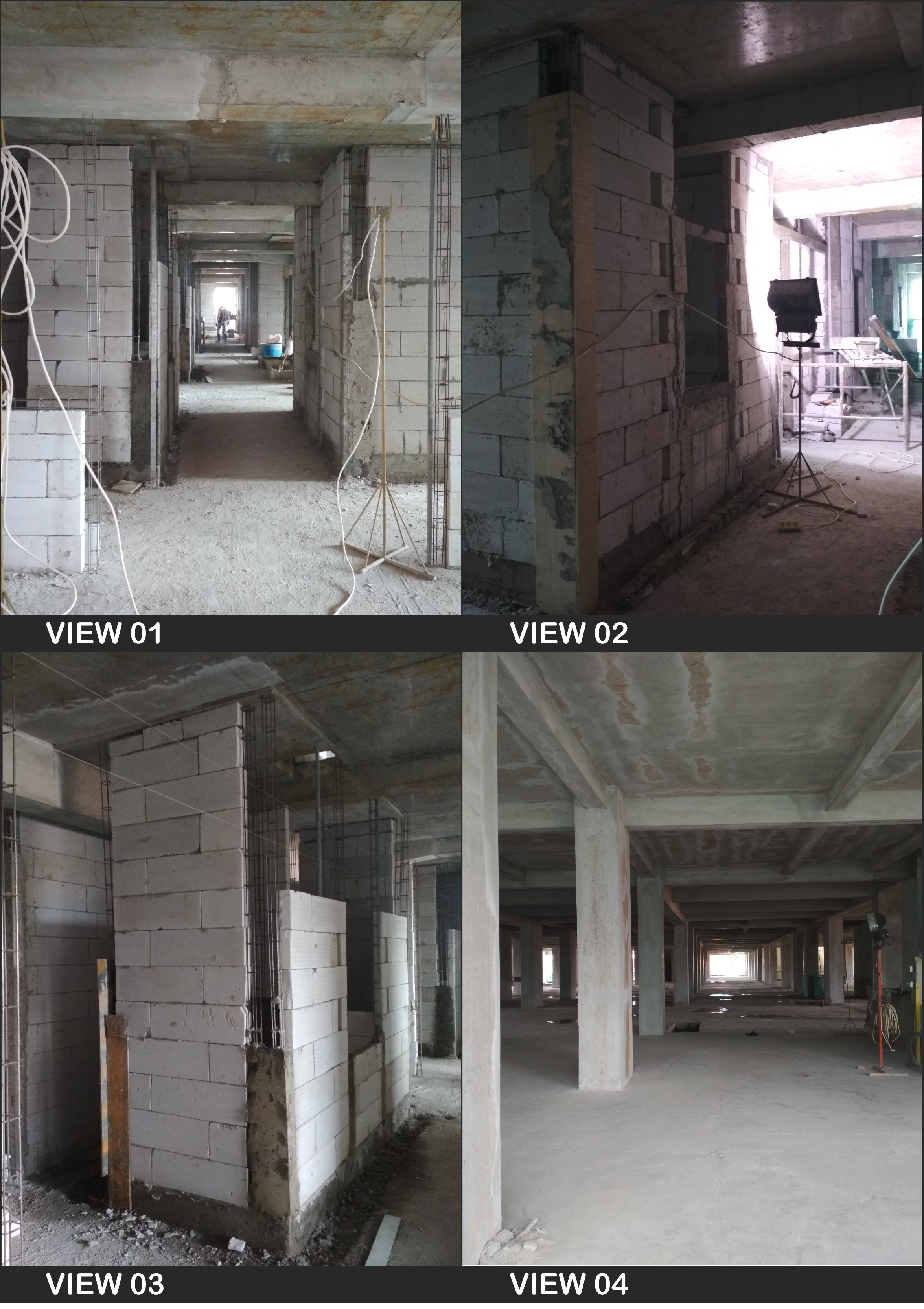

Progres Tower Ebony (U) Terkait Progres Arsitektur pada Precast 1644 Panel terpasang kemudian untuk pasangan bata pada unit dan koridor sudah terpasang 98%. Sedang dilakukan pekerjaan plester aci dan repair terkait pekerjaan tersebut.
Progres Tower Oak (L) untuk Pekerjaan Finishing Arsitek pada Precast 1125 Panel terpasang. Pasangan bata pada unit dan koridor progress di lantai 13 serta pekerjaan plester aci dan repairnya.
Progres Keseluruhan Pekerjaan Struktur Apartment Bandung Technoplex Living ialah 98,4%
Tower Ebony dan Oak telah Topping Off. Saat ini sedang dilakukan pekerjaan perapihan dan repair terkait pekerjaan Struktur.
Progres Tower Ebony (U) Terkait Progres Arsitektur pada Precast 1644 Panel terpasang kemudian untuk pasangan bata pada unit dan koridor sudah terpasang 98%. Sedang dilakukan pekerjaan plester aci dan repair terkait pekerjaan tersebut.
Progres Tower Oak (L) untuk Pekerjaan Finishing Arsitek pada Precast 1125 Panel terpasang. Pasangan bata pada unit dan koridor progress di lantai 13 serta pekerjaan plester aci dan repairnya.
Progres Keseluruhan Struktur ialah 82,817%
Progres Keseluruhan MEP ialah 35%
Progres Tower Ebony (U) Progress untuk Struktur sudah Topping Off, untuk Finishing Arsitek pada Precast 1644 Panel terpasang (92%) kemudian untuk pasangan bata unit sekarang on progress 92%.
Progres Tower Oak (L) untuk Struktur dalam pengerjaan pemasangan kolom lantai 20, untuk Finishing Arsitek pada Precast 602 Panel terpasang. Pasangan bata on progress di lantai 13.
Progres Keseluruhan Struktur ialah 78,818%
Progres Keseluruhan MEP ialah 34,3%
Progres Tower Ebony (U) Progress untuk Struktur sudah Topping Off, untuk Finishing Arsitek pada Precast 1644 Panel terpasang (92%) kemudian untuk pasangan bata unit sekarang on progress 92%.
Progres Tower Oak (L) untuk Struktur dalam pengerjaan plat lantai 18, untuk Finishing Arsitek pada Precast 569 Panel terpasang. Pasangan bata on progress di lantai 11
Progres Keseluruhan Struktur ialah 71,818%
Progres Keseluruhan MEP ialah 33,3%
Progres Tower Ebony (U) Progress untuk Struktur sudah Topping Off, untuk Finishing Arsitek pada Precast 1644 Panel terpasang (92%) kemudian untuk pasangan bata unit sekarang on progress 89%.
Progres Tower Oak (L) untuk Struktur dalam pengerjaan plat lantai 17, untuk Finishing Arsitek pada Precast 519 Panel terpasang. Pasangan bata on progress di lantai 11.
Progres Tower Ebony (U) Progress untuk Struktur sudah Topping Off, untuk Finishing Arsitek pada Precast 1644 Panel terpasang (92%) kemudian untuk pasangan bata unit sekarang on progress di lantai 20.
Progres Tower Oak (L) untuk Struktur dalam pengerjaan plat lantai 15, untuk Finishing Arsitek pada Precast 366 Panel terpasang. Pasangan bata on progress di lantai 10.
Progress Tower Ebony (U) Progress untuk Struktur sudah Topping Off, untuk Finishing Arsitek pada Precast terpasang 92% kemudian untuk pasangan
bata unit sekarang on progress di lantai 20.
Progress Tower Oak (L) untuk Struktur dalam pengerjaan plat lantai 13, untuk Finishing Arsitek pada Precast 302 Panel terpasang. Pasangan bata on progress di
lantai 8.
Untuk Progres MEP Tower Ebony dan Oak sekitar 30%.
Progress Tower Ebony (U) Progress untuk Struktur sudah Topping Off,untuk Finishing Arsitek pada Precast sudah sekitar 1700 Panel terpasang (92%) kemudian untuk pasangan bata unit sekarang on progress di Lantai 19.
Progress Tower Oak (L) untuk Struktur dalam pengerjaan di lantai 13 untuk Finishing Arsitek pasangan bata on progress di Lantai 8.
Untuk Progres MEP Tower Ebony dan Oak sekitar 28%.
Progress Tower Ebony (U)
Progress untuk Struktur sudah Topping Off,untuk Finishing
Arsitek pada Precast sudah sekitar 1700 Panel terpasang (92%) kemudian untuk
pasangan bata unit sekarang on progress sekitar 60%.
Progress Tower Oak (L)
untuk Struktur dalam pengerjaan di lantai atap 11 untuk
Finishing Arsitek pasangan bata on progress sekitar 30%
